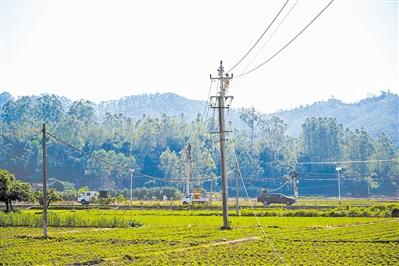

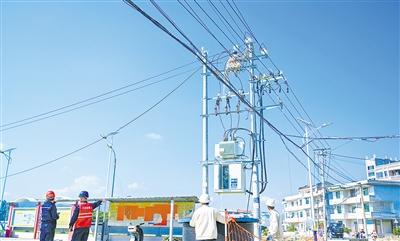

现场施工 线路更换 “导线首端已经固定,各杆可以开始紧线绑扎。”12月6日上午,在大济镇10千伏阮里线网架结构优化工程作业现场,国网仙游县供电公司现场施工工作负责人通过对讲机,指挥杆上十余名技工人员,有条不紊地进行14基电杆的导线更换工作,并不断提醒杆上人员安全注意事项。 为有效缓解即将到来的春节返乡带来的用电负荷增长压力,该公司启动“党建+配网工程”百日攻坚,并将该项目纳入攻坚重点任务之一,由党员干部牵头开展项目建设推进。 据了解,该线处于雷电频繁区,自2014年投运至今,每当雷雨天气来临时,该线路故障频繁,检修困难,给设备运维单位带来较大困扰。而且线路无法满足N-1要求,该线后林#2变分线挂接配变容量达到4345千伏安,急需在春节前进行负荷割接,解决居民用电的急难愁盼问题。 据项目经理陈国武介绍,在对原有小线径导线进行更换的基础上,按当地气象特点,针对性地开展更换绝缘横担等防雷差异化改造,计划更换绝缘导线总长度约6公里,装设线路避雷器159台。项目实施后,阮里线与象运线、溪车线、象坂线形成4组接线组,能够有效解决联络不满足N-1等问题,并通过加装避雷线跟绝缘横档,大幅提升线路整体防雷水平,极大满足大济片区周边新增负荷需求,提高供电可靠性。 今年以来,该公司深入开展“党建+配网”工程,紧密围绕“一个堡垒、三个阵地”攻坚思路,运用“一图、两表、两报告”,开启“任务不完、假期不休”攻坚模式,确保各项攻坚任务有序执行。据统计,自8月份攻坚行动开展以来,该公司配网工程竣工率提升20.8%,结算率提升25.2%,关闭率提升27.5%,投资完成率提升30%,转资率提升39.3%,攻坚期间转资金额较去年同比提升16.7%,完成大修成本比去年提升42.8%,党建融入业务成效显著。 下一步,国网仙游县供电公司将持续提高党建内嵌融入,加强项目建设过程协同配合,紧密围绕春节保供电等工作目标,全力开展攻坚突破,坚决打好、打胜配网攻坚收官战,确保年底建设任务目标务期必成。 |
